鲁南高铁西段距年内通车再进一步

2021-5-23 8:29:05 来源:山东商报

        商报济南消息 备受市民关注的鲁南高铁迎来新节点。22日,由中铁电气化局集团承建的鲁南高铁西段(曲阜至兰考段)正线首条接触网导线在山东省济宁市(嘉祥北-巨野北)区间成功架设,标志着鲁南高铁接触网施工进入关键阶段。

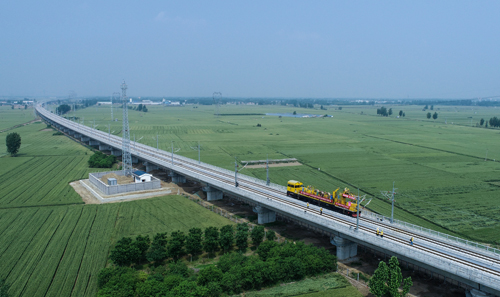

鲁南高铁西段首条接触网导线昨日架设 记者 白鑫燚 摄



        当天上午,在嘉祥北至巨野北区间第5锚段,随着恒张力放线车缓缓启动,鲁南高铁接触网导线架设正式开始。技术员工起锚、放线等环节有条不紊地进行,争取各项数据符合规范、一次达标。而首条接触网导线架设完成,为全线接触网首件定标奠定了基础,也为年底前开通运营打下了良好的基础。



        中铁电气化局鲁南高铁项目副经理杨新川介绍,鲁南高铁西段(曲阜至兰考段)正线全长204千米,设计时速350千米。起于曲阜东站,终至鲁豫省界,设曲阜南、兖州南、济宁北、嘉祥北、巨野北、菏泽东、庄寨7座车站。中铁电气化局集团负责电力、变电、接触网、防灾以及四电房屋工程施工。其中新建牵引变电所3座,配电所4座,四电房屋55座,接触网架设563条公里。



        “我们每天导线平均架设8个小时,每天架设6条线,每条线1300米,大概是一天架设7公里。后面的导线架设持续在2个月左右,直到接触网导线架完。” 杨新川说,为做好首条接触网导线架设工作,鲁南高铁“四电”项目部制定专项方案,对整个恒张力放线流程进行了梳理,并制定专项安全卡控措施和应急预案。



        而据项目经理张宏波介绍:“接触网导线是列车的供电线,其中弓网关系构建是否稳定,直接影响到列车的供电和行车安全。”本次使用恒张力架线车能够将平直误差控制在0.3mm以内,确保导线在架设过程硬弯和硬点的出现,能够有效避免列车在高速行驶过程中出现拉弧、火花等情况。



        根据规划,鲁南高铁是国家“八纵八横”高铁网的重要连接通道,东与青连铁路在日照西站相交,中间与京沪高铁在曲阜东站相交,西延至兰考与徐兰客专相连,并与建设中的雄商高铁、京沪高铁二线分别在菏泽东站和临沂北站相交,构成鲁南地区密集的铁路网络。



        ◎山东商报·速豹新闻网记者 白鑫燚
